Intocado por mais de uma década e meia, o Nou Mestalla enfim saiu do papel. Conhecido como o maior estádio fantasma do mundo, o projeto do Valencia começou a ser retomado em janeiro e agora chegou ao ponto mais delicado da construção, a etapa que deve garantir a forma final do novo complexo esportivo.>
Estádio 'fantasma' do Valencia voltará à ativa

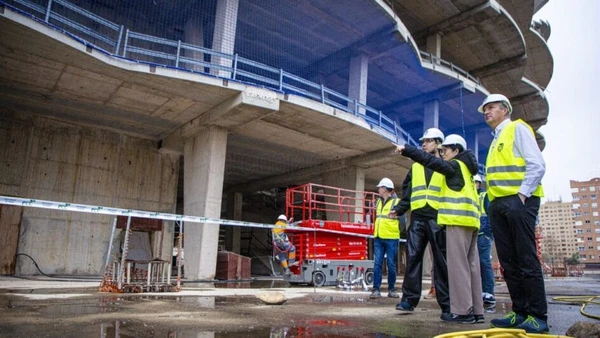

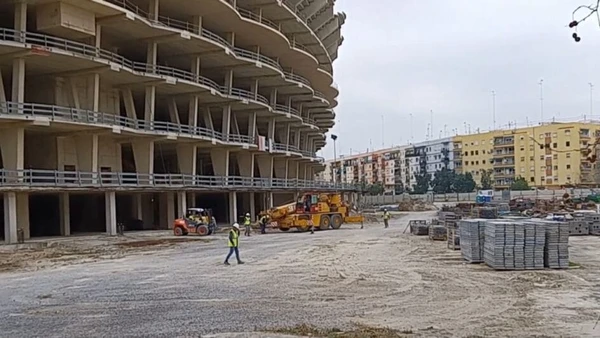

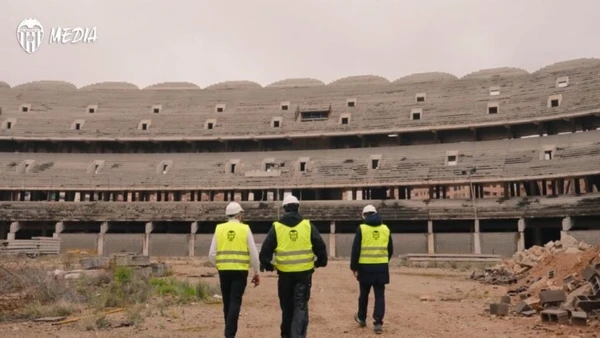

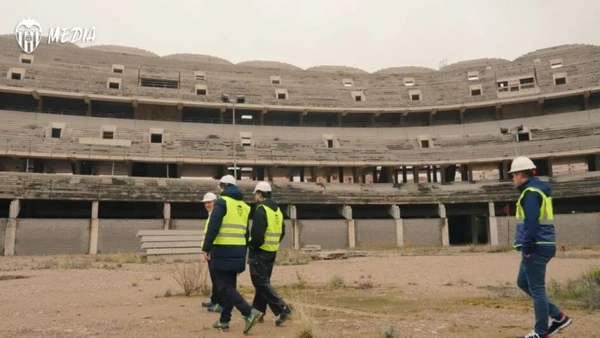

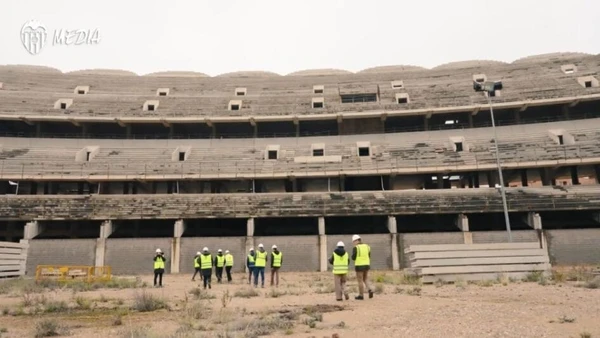

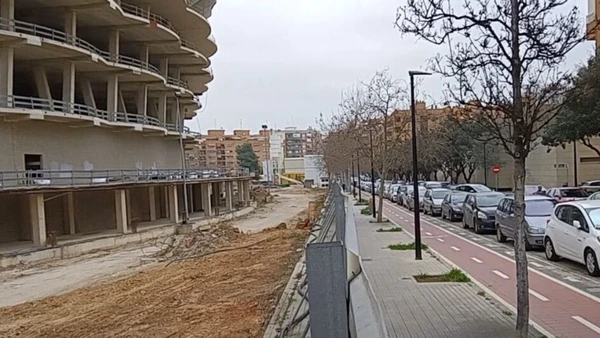

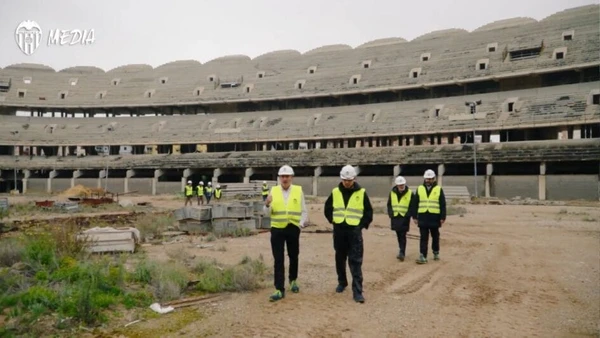

Desde o início do ano, a movimentação no canteiro de obras deixou para trás a imagem de abandono. Aos poucos, entulhos acumulados ao longo dos 15 anos começaram a ser retirados, novas estruturas metálicas foram instaladas e os setores internos passaram por limpeza, divisão de áreas e reforço de acessos. A diretoria do clube tem acompanhado de perto cada avanço até a entrega oficial, prevista para 2027.>

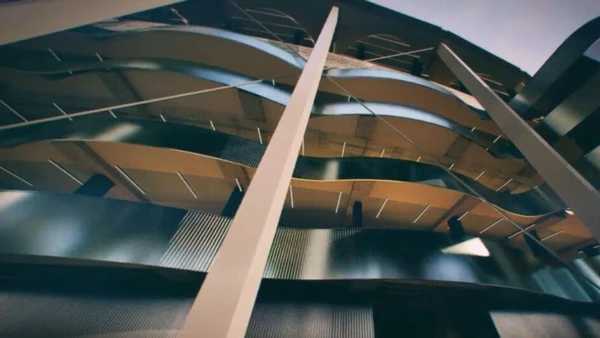

A maior parte do esforço recente está concentrada na montagem da cobertura, considerada o componente mais sofisticado de todo o projeto. O teto vai proteger os 70.044 torcedores do sol e da chuva e também deve potencializar a acústica do estádio, criando um ambiente mais vibrante em dias de jogo. Para isso, a estrutura terá 4,8 mil toneladas e será apoiada em 50 pilares de aço S355, produzidos pela empresa espanhola FCC Construcción, responsável por obras em estádios como Santiago Bernabéu e Metropolitano.>

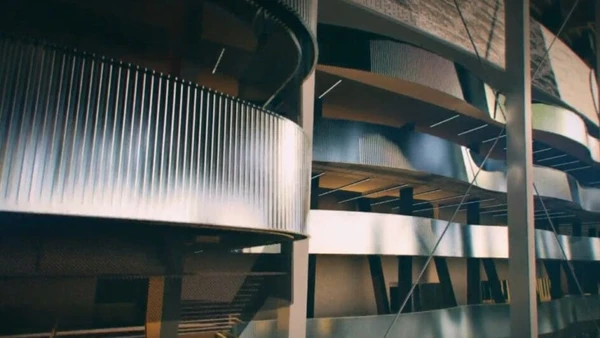

A complexidade está no sistema duplo de anéis e cabos que sustenta a cobertura. O anel externo reúne vigas robustas, submetidas a forte compressão. O anel interno é formado por cabos de dupla camada tensionados ao limite. Entre eles, cinquenta pares de cabos radiais conectados por escoras fazem o equilíbrio das forças e garantem a estabilidade da cobertura. Só após o içamento completo do anel interno é possível tensionar os cabos e concluir o travamento final da estrutura.>

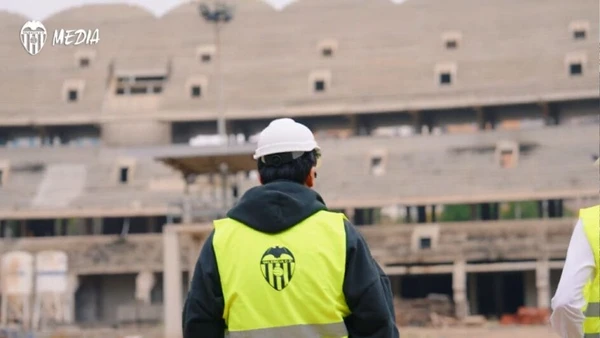

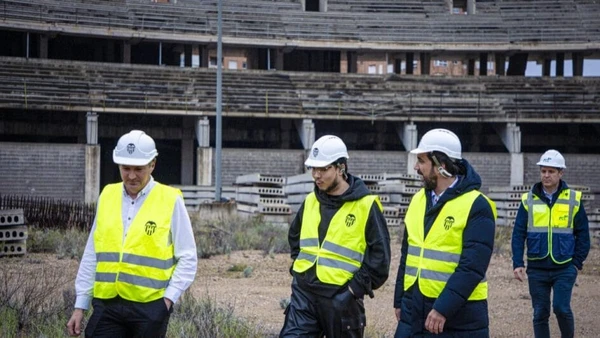

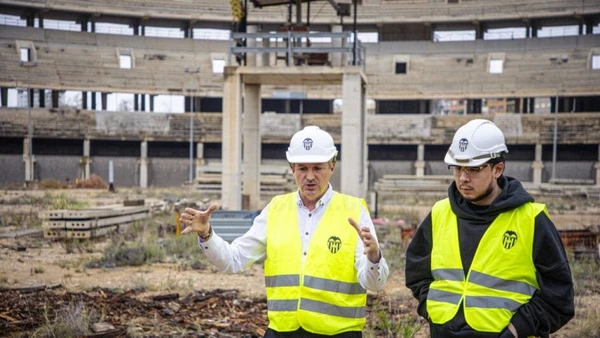

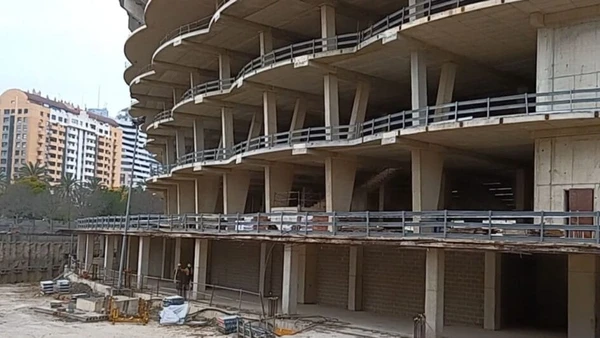

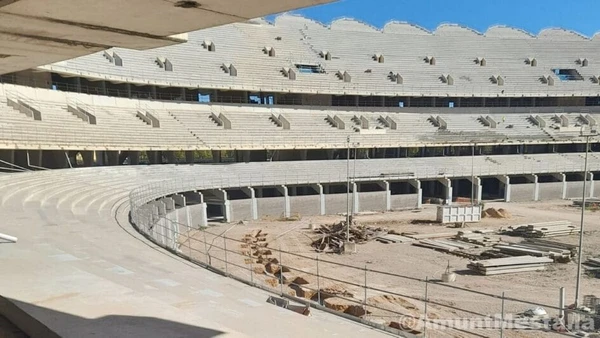

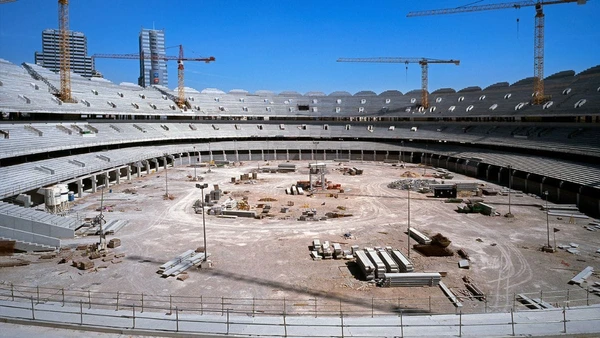

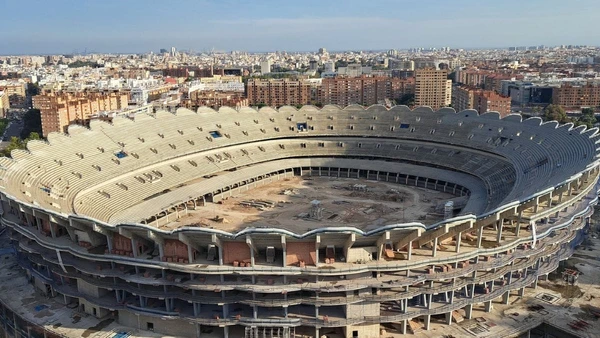

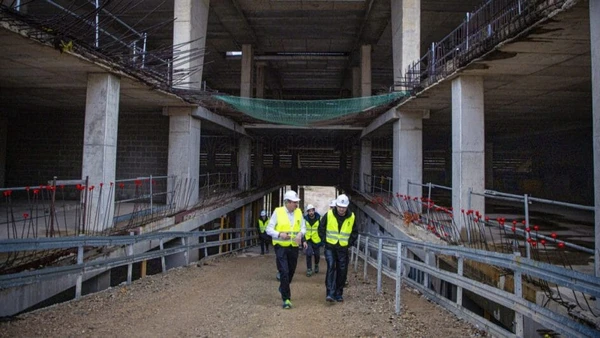

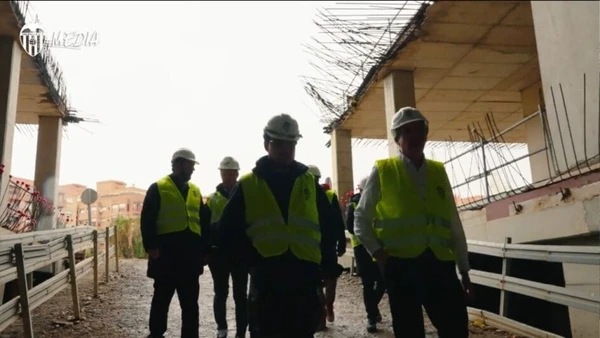

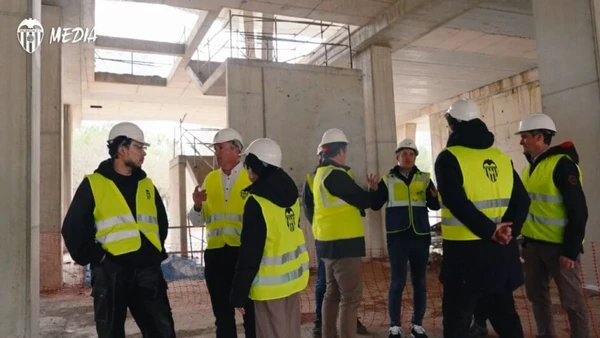

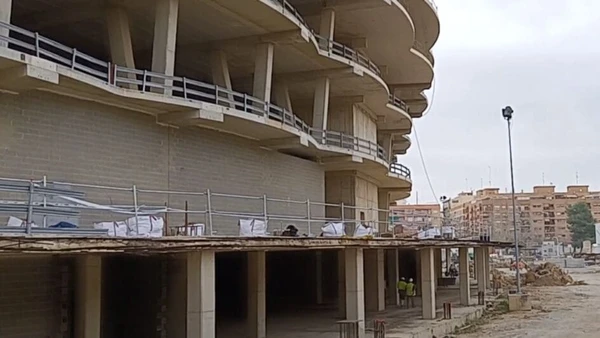

Enquanto a parte técnica avança, imagens recentes mostram a transformação evidente do estádio. Arquibancadas marcadas pelo tempo voltaram a receber intervenções, rampas de acesso foram reconstruídas e áreas internas como camarotes, restaurantes e setores administrativos começaram a ganhar forma novamente. O campo, que chegou a ser tomado pelo mato, também foi preparado para receber os próximos passos da obra.>
Depois de anos de abandonos, idas e vindas e incertezas, o Nou Mestalla volta a ocupar seu lugar no futuro do Valencia. A previsão de inauguração para 2027 representa mais do que a conclusão de um estádio, marca o fim de um dos capítulos mais longos e simbólicos da história recente do clube.>
